Tampereen Tenniskeskus | Toimelankatu 8, 33560, Tampere | puh.  +358 3 313843 00

Tampereen Tenniskeskus laajenee.

Päivitämme tämän uutisen alle viikoittain isoimpia muutoksia normaaliin arkeen.

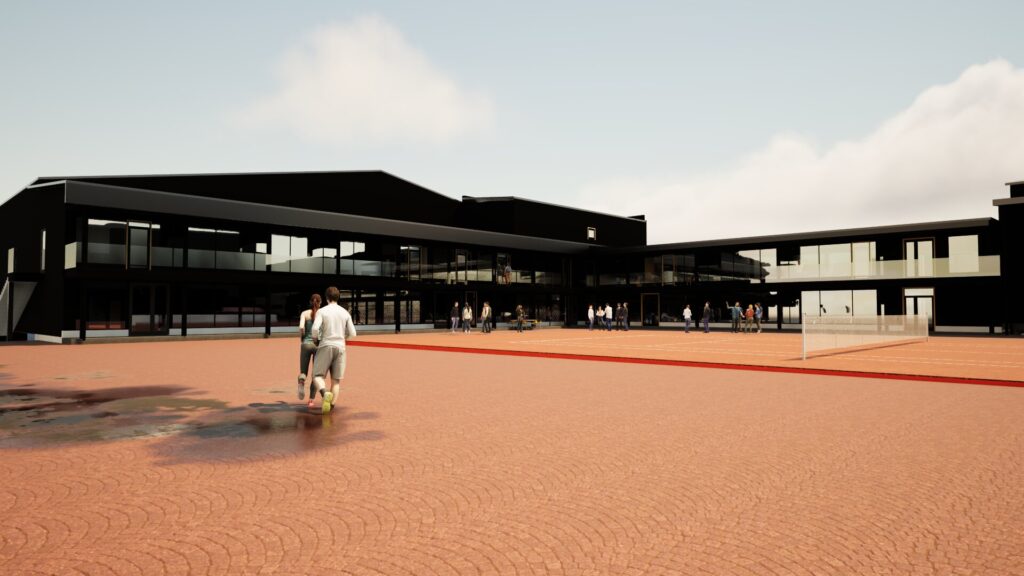

Tampereen Tenniskeskus aloittaa syys-lokakuussa 2026 laajennuksen. Laajennus kohdistuu sisäpihalle monitoimihallin viereen ja siitä jatkuen sisäpihan ulkoseinään, joita laajennetaan ns, L -palikan muotoisesti kahdessa kerroksessa. Yllä yksi havainnekuva valmiista laajennuksesta sisäpihalta. Laajennus tuo lisää tilaa reilut 1000 neliötä Tenniskeskukselle. Laajennuksen urakoitsijana toimii Kymppirakenne Oy.

Juoksusuora joka nykyään sijaitsee toisessa kerroksessa toteutetaan täysin uudelleen monitoimihallin ulkoseinän mukaisesti ensimmäiseen kerrokseen.

Uuden juoksusuoran päälle rakentuu noin 120 neliön pilates/joogatila, kaksi toimistoa, sekä kabinettitila.

L-palikan toiseen osaan, sisäpihan edustalle alakertaan laajentuu lisää kahvila/ravintolatilaa noin 190 neliötä ja 160 asiakaspaikkaa. Toiseen kerrokseen rakentuu noin 140 neliön liikuntatila, jossa alkaa snookertoiminta. Tämän tilan jatkeeksi tulee vielä avoin loungetila kahvila/ravintola toimintaan. Lisäksi nykyisen monitoimikentän päätyyn tulee hissi, sekä toiseen kerrokseen uusia wc tiloja.

Laajennuksen yhteydessä saneerataan nykyiset pääaulan kahvio/proshop tilat kokonaisuudessaan. Proshop siirtyy nykyisestä paikastaan vanhan squash -kentän tilaan aulassa.

Laajennnuksen ja saneerauksen aikataulu.

Laajennuksen ja saneerauksen työt aloitetaan välittömästi vielä syyskuun aikana valmisteluilla ja työt valmistuvat kesäkuun 2027 aikana. Tenniskeskus on avoinna koko urakan ajan, normaalien aukioloaikojen mukaisesti.



Töistä luonnollisesti aiheutuu eri vaiheissa hieman muutoksia normaaliin arkeen verrattuna, mutta infoamme näistä aina erikseen nettisivuillamme, somessa @tenniskeskus, sekä varausjärjestelmässä. Toivomme asiakkailtamme venymistä urakan ajaksi ja pian meillä on taas entistä paremmat tilat harrastaa.

Urakan aiheuttamat muutokset.

Viikko 39

Työt aloitetaan. Uuden laajennuksen ensimmäisessä vaiheessa rakennetaan suojaseinä Tenniskeskuksen pääkäytävälle laajennuksen osalle, joka kaventaa pääkäytävää ja juoksusuoraa sisäpuolelta noin 70cm. Työmaan työaika pääsääntöisesti klo 7-16. Sisäpihalla alkaa myös yhden katsomonosan purku. Sisäpihalla voi kulkea vielä normaalisti.

Etupihallemme kulmaukseen aletaan myös rakentamaan uutta jätekatosta, alue rajataan ja vaikuttaa autojen latauspaikoille hetkellisesti.  Sähköautonlataus on poissa käytöstä arviolta muutaman viikon.

Etupihalla myös pyöräparkki tulee hieman muuttumaan viikon 39/40 aikana ja kokonaisuudessaan etupihan parkkialueelta poissa käytöstä muutamia parkkipaikkoja.

Viikko 40.

Suojaseinien rakentaminen jatkuu 1.krs osalta ja suojaseinän sisälle tehdään tuentatöitä, sekä patterilinjojen purkutyöt alkavat.  Vanhan katoksen purkutyöt alkavat ja sisäpihan työmaa-alue aidataan, sekä sisäpihalle pääsy kielletään ma 28.9.2026 alkaen.



Pyydämme asiakkaita noudattamaan työmaa-alueen rajauksia ja käyttämään ainoastaan merkittyjä kulkureittejä. Sisäpihalla on työmaan aikaista ajoneuvo- ja koneliikennettä. Työt aiheuttavat työaikana jonkin verran melua. Ulkokentät myös suljetaan.

Sisätiloissa aloitetaan saneerauksen valmisteluilla. Ensi töinä tämä näkyy lähinnä squash -kenttien läheisyydessä, jossa aloitetaan nykyisen varaston laajennus. Kentät ovat normaalisti käytössä.

Viikko 41.

Uuden laajennuksen purku/tuentatyöt jatkuvat ja myös ulkoseinän purku alkaa. Työt pysyvät kuitenkin rakennetun suojaseinän sisällä, eikä näy juuri muuten arjessa. Meluhaittaa purkutöistä luonnollisesti tulee töiden aikana. Pyydämme asiakkaita noudattamaan työmaa-alueen rajauksia ja käyttämään ainoastaan merkittyjä kulkureittejä. Sisäpihan työmaa-alue aidattu ja kulkuovet laputettu. Kulku sallitaan vain erikseen osoitettuja reittejä pitkin.



Perjantaina 9.10.2026 tehdään lämpöputkien siirtotyö, joka aiheuttaa tilapäisen
lämmityskatkon. Tiloissa saattaa tämän vuoksi tuntua hetkellisesti tavallista
viileämmältä. Samalla tehdään timanttiporauksia 2. kerroksen juoksusuoran
lattian läpi alaspäin. Työalue ja porauskohtien alapuoliset alueet rajataan työn
ajaksi. Porauksista aiheutuu melua.

Saneerauksen osalta alkaa squashin aulassa varaston laajennustyöt. Tämä näkyy siten, että aulassa on hieman ahtaampaa ja hieman meluhaittaa töiden aikana. Kulku kentille vielä tässä vaiheessa töitä normaalisti. Etupihalla uuden jätevaraston rakentaminen alkaa ja samalla aloitamme uuden pyöräparkin tekemisen vanhan sisäänkäynnin edustalle.



Huom! Myös ratikan työmaalla viikon aikana kiertotie poistuu ja ajokaistat palautetaan normaalille paikalleen. Ajokaistat sorapinnalla arviolta lokakuun loppuun, kunnes ne asfaltoidaan.

Viikko 42

Ulkoseinän purkutyöt jatkuvat ja tuenta saatetaan loppuun. Ulkona työmaatilojen asennus alkaa maanantaina 13.10.

Pyydämme asiakkaita noudattamaan työmaa-alueen rajauksia ja
käyttämään ainoastaan merkittyjä kulkureittejä.



Sisäpihan työmaa-alue aidattu ja kulkuovet laputettu. Kulku sallitaan vain erikseen
osoitettuja reittejä pitkin.



On hyvä huomioida, että rakennustöistä aiheutuu melua, varsinkin purkutöiden
aikana.

Saneerauksen osalta Squashin aulan varaston laajentaminen jatkuu. Kentät avoinna normaalisti ja kulku kentille myös edelleen normaalisti. Etupihalla ulkona jatkuu uuden jätekatoksen rakentaminen. Uusi pyöräparkki valmistuu vanhan sisäänkäynnin eteen.

Viikko 43

  • Työmaatilat on saatu pystytettyä klubin edustalle.
  • Maanrakennustyöt alkavat.
  • Vanhan sokkelin purku.



Sisällä Squashin aulassa työt jatkuvat. Varaston laajennus valmistunee viikon aikana ja valmistumisen jälkeen työt jatkuvat toimistojen purkamisella. Toimistojen purku ei ala kuitenkaan vielä viikolla 43.



Purkutyön aikana tulemme siirtämään Squashin kentille kulkemisen väliaikaisesti ulkokautta. Tiedotamme tästä erikseen, kun päivät varmistuvat, mutta hyvä huomioida jo tässä vaiheessa. Ulkona uusi jätekatos valmistuu ja saamme varmasti myös piakkoin autonlatauspisteen takaisin käyttöön.

Viikko 44

  • Vanhan sokkelin sahaus/purku
  • Maanrakennustyöt jatkuvat.
  • Pihakivetyksen purku jatkuu.

Sisällä Squashin aulassa työt jatkuvat. Varaston laajennus valmis ja squashaula valmis. Squashaulaan johtavan käytävän katto remontoidaan ja kahvion lasiseinä suojataan. Loppu viikosta alkaa toimistojen purkaminen. Tästä tiedotamme erikseen.

Squashin kulku muuttuu perjantaina 30.10.

Perjantaista 30.10. alkaen suljemme squashin aulaan ja kentille johtavan käytävän. Kulku kentille ja aulaan tapahtuu remontin ajan ulkokautta ”varaston ovesta” . Ovi on erikseen merkitty ja löytyy kun astut ulos pääovesta ja kävelet oikealle pyöräparkin ohi.

Viikko 45

  • Vanhan sokkelin sahaus/purku
  • Maanrakennustyöt jatkuvat.
  • Pihakivetyksen purku jatkuu.



Sisällä Squashin aulassa työt varaston laajennus valmis ja squashaula valmis. Squashaulaan johtavan käytävän katto remontoidaan ja kahvion lasiseinä suojataan. Maanantaina alkaa toimistojen purkaminen. Squashin aulaan ja kentille kulku toistaiseksi ulkokautta varaston ovesta. Kulku ja ovet ovat merkittyinä.

Viikko 46

  • Maanrakennustyöt jatkuvat
  • Ulkopuoliset kaivo- ja viemäriasennukset jatkuvat
  • Paalutus alkaa
  • Anturapohjien teko



Sisällä jatkuu aulan toimistojen purku, joka on jo hyvässä vauhdissa. Squashin aulaan ja kentille kulku edelleen ulkokautta. Meluhaittoja tulee vielä jonkin verran kahvion ja aulan osalta, kuten myös sisäpihalta ulkoa.

Lisätiedot:

Juuso Saarinen

juuso.saarinen@tampereentenniskeskus.fi

044-0557570
